Ativação de Fibra Óptica

Segurança, clareza e comunicação com o cliente são prioridades em todo o processo. Não existe um padrão único: cada ativação pode trazer desafios diferentes. Todos os passos devem ser documentados no chamado.

A ativação de um cliente acontece somente após três etapas iniciais:

  • Contato do cliente com a empresa.
  • Verificação de viabilidade técnica no endereço informado.
  • Fechamento do contrato com o setor comercial.

Após essa etapa, o setor comercial abre o chamado de Pedido de Ativação, que segue diretamente para a fila de ativação.

.

Fila de Ativação e Priorização

Uma vez na fila, o chamado é direcionado aos técnicos responsáveis por fibra óptica, processo realizado pelo gestor técnico ou Líderes de campo.

A ordem de prioridade considera:

  1. Links dedicados / trânsito → prioridade máxima.
  2. Eventos.
  3. Empresas.
  4. Clientes residenciais.

Além disso, também se leva em conta a data de abertura do chamado. Exemplo: entre dois contratos empresariais, o que foi aberto primeiro será priorizado.

Não há designação fixa de técnico para cada instalação. Toda a equipe de fibra é habilitada para qualquer tipo de ativação. A única definição prévia é se o trabalho será feito individualmente ou em dupla. Em locais de maior movimento ou que exigem maior suporte, dois técnicos são designados para garantir agilidade e segurança.

.

Agendamento com o Cliente

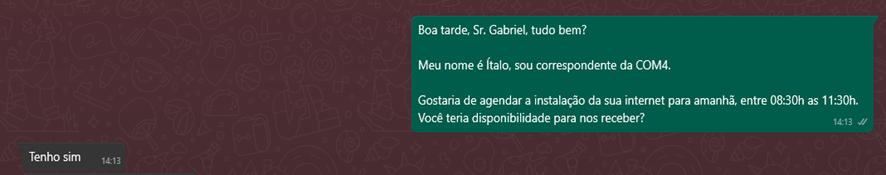

O agendamento da instalação é feito diretamente com o cliente. Essa responsabilidade é dos líderes (de campo e técnico administrativo), normalmente via WhatsApp.

Atenção: o agendamento não deve ser feito pelo suporte ou outros setores, devido a dinâmica da agenda técnica.

Caso o cliente não responda:

  • São feitas tentativas de contato por ligação.
  • Se não houver retorno em nenhum canal, o insucesso é registrado.
  • O próximo cliente da fila recebe prioridade, mas as tentativas de contato continuam.

.

Ordem de Serviço

Após o agendamento, o técnico recebe a Ordem de Serviço (OS), contendo:

  • CTO designada.
  • Porta a ser utilizada.
  • Metragem entre a CTO e o endereço do cliente.

Também recebe duas vias do contrato para assinatura ao final da instalação.

.

Materiais necessários:

  • Cabo drop (fibra óptica da CTO até o modem).
  • Conectores APC e UPC.
  • Patch cord (cabo de rede).
  • Kit com modem e fonte de energia.

Esse kit é preparado e testado pelo plantonista do suporte técnico, garantindo o funcionamento adequado. A distribuição fica sob responsabilidade do líder técnico administrativo.

.

Deslocamento e Organização da Equipe

Quando a instalação é feita em dupla, geralmente os técnicos usam o mesmo veículo.
Em alguns casos, cada um vai em veículo separado, o que gera eficiência:

  • Um técnico finaliza a instalação interna.
  • O outro já segue para o próximo atendimento.

.

Início da Instalação: Vistoria

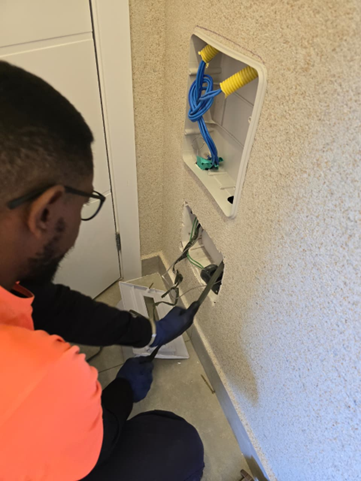

Ao chegar na residência, o técnico faz uma vistoria inicial:

  • Define o melhor local para posicionar o equipamento (geralmente perto de tomada elétrica e em ponto central para melhor Wi-Fi).

Verifica tubulações e cabos guias que facilitem a passagem da fibra óptica.

.

Do Poste à Casa do Cliente

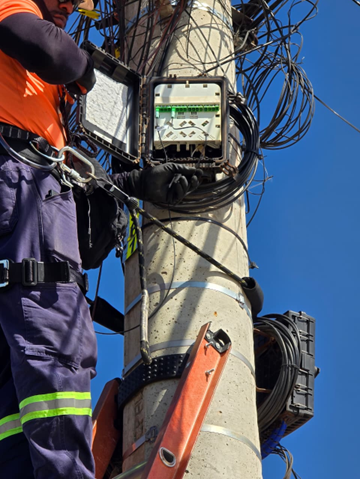

Na rua, o técnico localiza a CTO (Caixa de Terminação Óptica) designada para a instalação.

  • Prepara o conector.
  • Puxa e fixa o cabo drop até a residência.
  • Segue o padrão da rede externa (postes, fachadas ou conduítes).

.

Entrada da Fibra e Ativação

Dentro da residência, o cabo segue o trajeto definido na vistoria até o local onde ficará o ONU/ONT. Esse equipamento converte o sinal óptico em internet.

Depois:

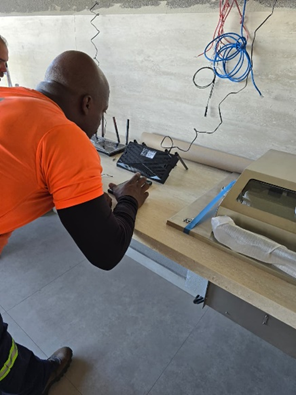

  • Faz o conector final para o modem.
  • Aciona a equipe de suporte para realizar a ativação pelo telefone (16) 3706-8000.
  • Configura e testa a conexão, garantindo a entrega da velocidade contratada.

.

Finalização da Instalação e Ativação do Cliente

  • Configuração do Roteador
    • Caso o cliente tenha roteador próprio, o técnico realiza a configuração.
    • Cria nome da rede Wi-Fi e senha forte em conjunto com o cliente.
    • Altera senha de acesso (Admin) para: Admin123** ou Admin@123

  • Validação da Conexão
    • Testes de velocidade, especialmente na ONU, pois é até onde garantimos com 100% a velocidade contratada.
    • Confirma se a velocidade contratada está correta.
    • Caso o roteador do cliente não suporte a velocidade contratada, o técnico orienta sobre modelos mais adequados e explica as limitações via Wi-Fi.

  • Documentação e Registro
    • Técnico envia fotos da instalação para o suporte. As fotos são encaminhadas diretamente no whatsapp do atendente que está realizando a ativação.
    • Foto da instalação do equipamento, medição da fibra, algumas vezes, do poste por onde esta vindo a fibra.

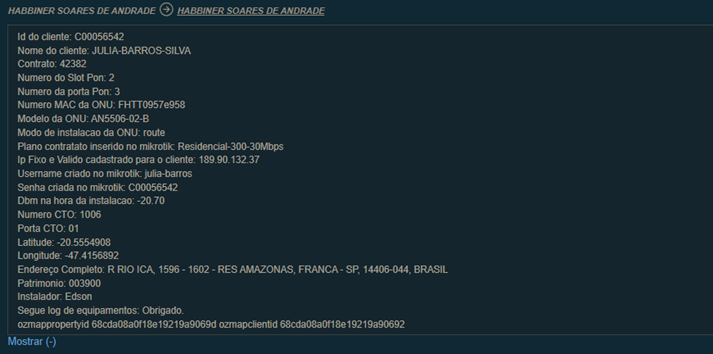

    • Cliente é registrado no sistema Ozmap e a ONU vinculada ao controle de estoque.
    • Suporte anexa fotos + Log de Ativação ao chamado.

  • Assinatura do Contrato
    • Cliente assina as duas vias do contrato, ficando com uma cópia.

  • Pós-Venda
    • Contrato segue para o setor administrativo iniciar o faturamento.
    • Cliente recebe mensagem de pós-venda para confirmar satisfação.

.

Processo de Instalação em Prédios

  • Escolha da DIO (Distribuidor interno óptico)
    O técnico avalia a estrutura e a localização das DIOs disponíveis e escolhe a mais eficiente para chegar ao apartamento.

  • Passagem da Fibra
    A partir da DIO escolhida, lança a fibra pela tubulação interna do prédio.

  • Uso de Cabos Guia
    Na maioria dos prédios modernos, já existe um cabo guia na tubulação que vai até o apartamento do cliente. Isso facilita a instalação, tornando o processo mais rápido e menos invasivo.

  • Finalização no Apartamento
    Ao chegar no apartamento, o processo segue igual ao de uma casa:
    • Passagem do cabo para dentro.
    • Conexão no modem (ONU/ONT).
    • Ativação junto ao suporte.
