Implantação (Backbone e rede de acesso)
A implantação de uma rede de fibra óptica é o processo de construir e ativar a infraestrutura que levará internet até o cliente final. Esse processo se divide em duas partes principais: a implantação do backbone (a espinha dorsal da rede) e a implantação da rede de acesso.
a
Etapa 1: Planejamento do Projeto
Quem cria o projeto são os Gestores da Fibra, mediante solicitação da consultoria, seja por prospecção ou para atender um cliente ou região específica. Antes de qualquer ação, é essencial um planejamento detalhado da expansão da rede. Esta etapa envolve a criação de um projeto que define:
- O trajeto da rede (rotas).
- A quantidade de fibra necessária.
- A localização dos equipamentos (OLTs, DIOs, CTOs).
- A topologia da rede.

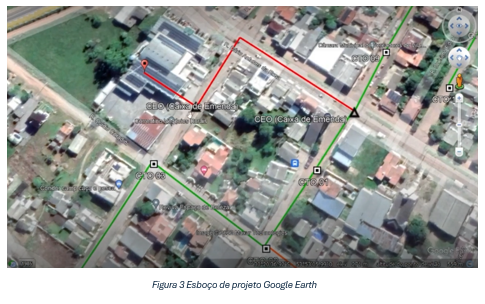

Para isso, o projetista de rede utiliza softwares como o Ozmap ou até mesmo o Google Earth para “desenhar” a rede e gerar uma lista de tarefas para a equipe de implantação, como por exemplo: Plano de ação, modo de atuação, guia de procedimentos, entre outros.


a
Etapa 2: Aprovação do projeto
A aprovação do projeto é realizada pelo setor administrativo. O responsável pelo planejamento encaminha um e-mail para o ADM, com cópia para o consultor que fez a solicitação. Esse e-mail deve conter todas as informações do projeto, incluindo materiais a serem utilizados, trajeto definido e envolvidos. Após o envio, o projeto deve ser registrado no quadro da fibra no Trello.
a
Etapa 3: Aquisição de Materiais
Com o projeto aprovado, a próxima fase é a aquisição de materiais. A lista de insumos, que inclui bobinas de fibra, conectores, splitters, caixas de emenda, OLTs e demais equipamentos, é encaminhada ao setor de compras para aprovação e posterior compra, dando o sinal verde para o início da obra.
a
Etapa 4: Implantação do Backbone

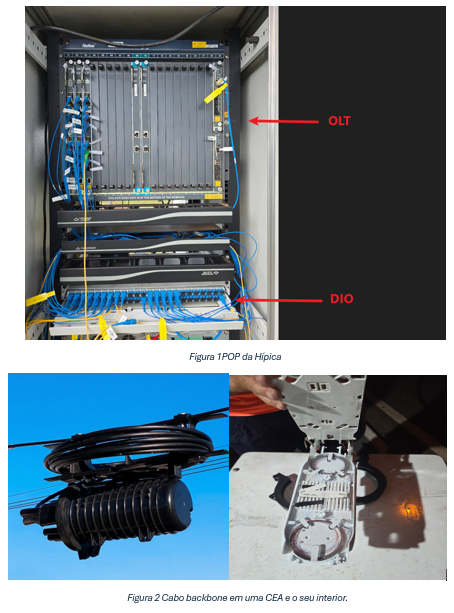

A terceira etapa é a implantação do backbone, a parte principal da rede. O cabo backbone, que possui uma grande quantidade de fibras, interliga os POPs (Pontos de Presença) e leva o sinal a grandes distâncias, até os bairros. A equipe de campo lança este cabo nos postes ou a passa por dutos subterrâneos. Paralelamente, a equipe de engenharia realiza a instalação da OLT e toda a configuração lógica da rede.
a
Etapa 5: Implantação da Rede de Acesso
Após o lançamento do backbone, inicia-se a implantação da rede de acesso, que leva o sinal para mais perto dos clientes. Esta é a fase de instalação das CTOs (Caixas de Terminação Óptica).
Para isso, a equipe de campo deriva as fibras do cabo backbone para alimentar as caixas de emenda. A partir dessas caixas, um cabo secundário é lançado até as CTOs nos postes. Durante todo o processo, o técnico de campo realiza as fusões, conectoriza os cabos e ativa os equipamentos.
a
Etapa 6: Testes e Ativação do Cliente
Com a rede instalada, a etapa seguinte é realizar testes para garantir que tudo está funcionando como planejado. Equipamentos como o power meter são usados para verificar a potência do sinal em cada ponto, como CTO e DIO.
A etapa final é a ativação do cliente. O técnico de campo lança um cabo chamado drop, que conecta a CTO à ONU/ONT instalada na casa do cliente, concluindo a ligação e ativando o serviço.
